西安岩土公司承建委内瑞拉中央电厂项目完成第一阶段工作-尊龙凯时·中国官方网站

当前位置:尊龙凯时人生就得博首页>新闻中心
企业动态
西安岩土公司承建委内瑞拉中央电厂项目完成第一阶段工作
|
来源:西安勘察院|2013/2/1 0:00:00|作者:李亮|人气:16360

   新年伊始,在地球的另一半,西安勘察院权属中国有色金属工业西安岩土公司委内瑞拉中央电厂项目部正热火朝天地进行着各项生产建设工作。一个个忙碌的身影在骄阳下挥洒着汗水,在异国他乡的工地上展现着自己的才华。

截止目前,先后有四批施工人员陆续抵达委内瑞拉,快速有序地投入到工作当中。项目部全体员工通力合作,项目领导人员亲力亲为,已经完成了临建、搅拌站的建设和相关水电设施的配备,办公区域也已投入使用。同时,钢筋笼的制作加工、搅拌站图纸的设计优化、外籍工人和司机的管理调配、所需设备的采买配备也分步进行。

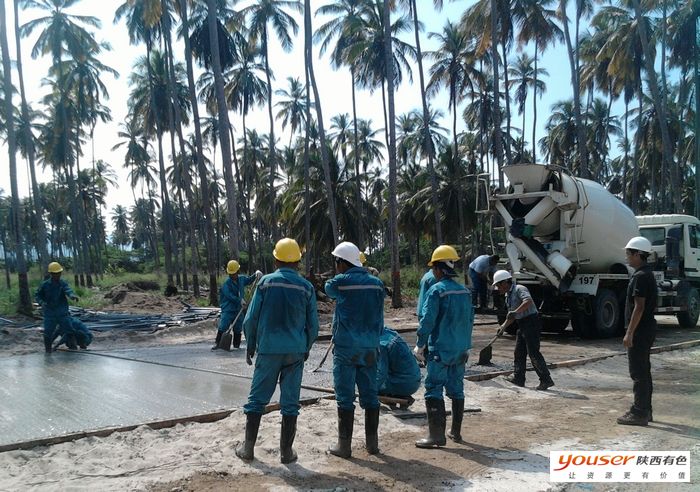

截止目前,已完成材料设备地清点、归类、入库、设备安装与调试、场地平整与规划,完成临建和办公室共计31间670平米、钢筋棚两个共计400平方米。搅拌站已完成试成孔,已于1月20日正式开钻,计划于1月25日打完16根桩。协助cmec工作155个工日,获得了甲方好评。

作为大型国外项目的施工单位,既要抓好工程质量也要在职工人文关怀上多做工作,在繁忙的工作之余,项目全体员工还在施工现场拍摄了贺岁短片,向远在一万五千公里之外的国内领导、同事和亲人们献上最衷心的新春祝福。



网站地图
